2012年7月4日下午15時20分,集團公司所屬竹溪周家垸水電站3號機組開始進入72小時試驗運行。
周家垸電站1、2號機組2010年5月順利并網投入商業運行后,按照董事會要求和工程建設總體計劃,在劉剛副董事長的統一指揮和調度下,3號機組于2011年9月19日開始安裝。2012年5月18日完成安裝,具備充水調試條件;2012年6月18日通過湖北省電力建設工程質量監督中心站的質量監督,具備并網條件;2012年7月4日完成機組試運行前的各項涉網試驗。經湖北省電力公司調度中心批準,同意72小時試驗運行。

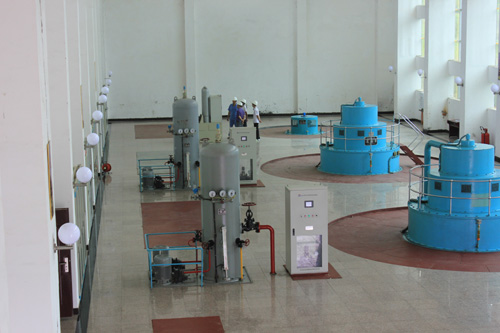

3號機組是周家垸水電站的最后一臺混流式水輪發電機組,裝機容量12.5MW,機組的順利并網意味著周家垸電站工程全面竣工,電站的裝機容量達到設計裝機60.5MW。
